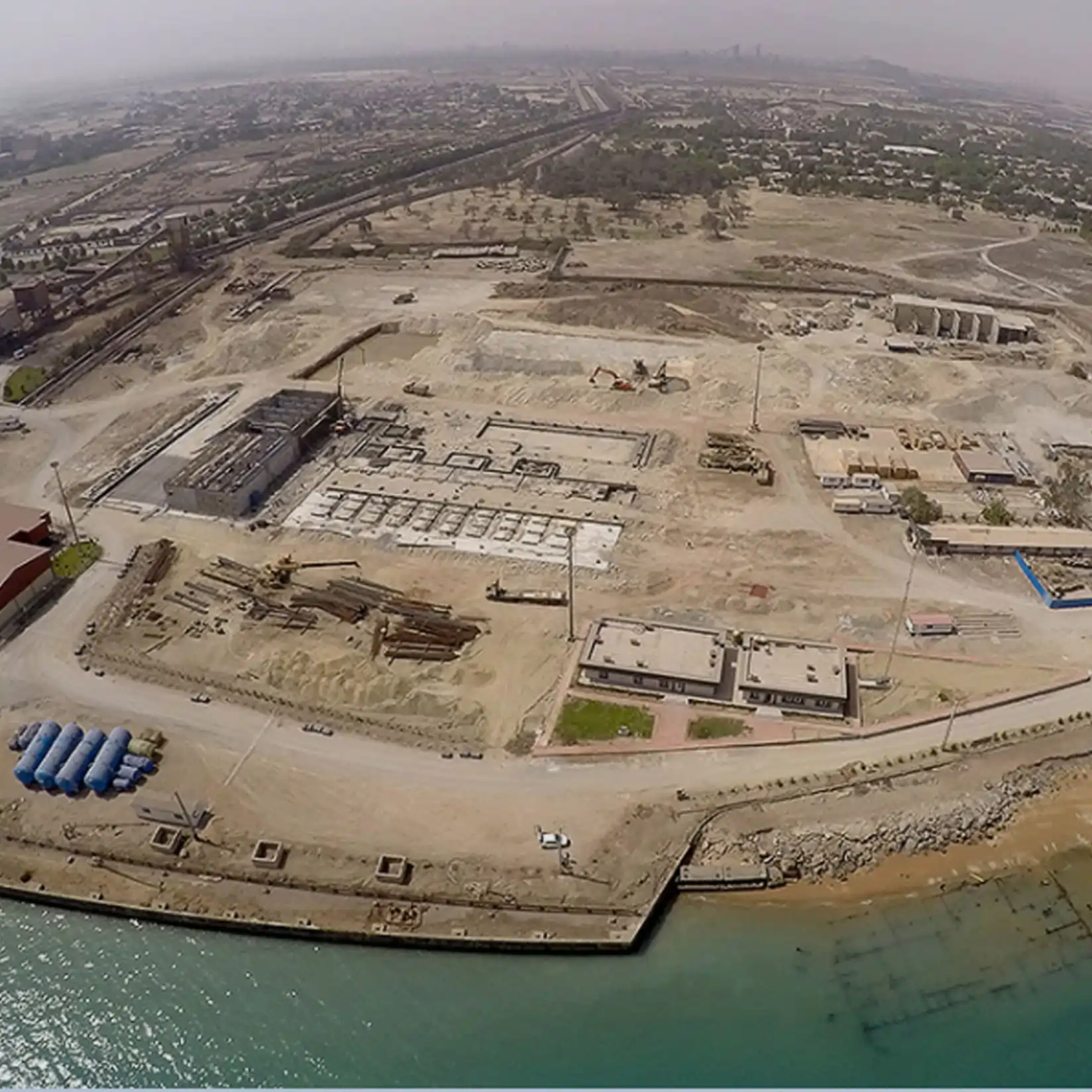

این پروژه شامل اجرای ۱۵۰ عدد شمع درجا با قطرهای ۹۰ و ۱۰۰ سانتیمتر و عمق تا ۳۰ متر در کارخانه فولادسازی شرکت فولاد کاوه جنوب بود.
چالش اصلی پروژه، شرایط متغیر خاک و وجود مجاری نامنظم آب زیرزمینی در دیواره گمانهها بود؛ بهگونهای که برخی شمعها در شرایط خشک و برخی دیگر با ورود آب اجرا میشدند. به دلیل قرارگیری آب بهصورت مجراهای موضعی در دیواره چاه، هرگونه توقف در فرآیند حفاری میتوانست موجب ناپایداری جداره، ریزش موضعی یا اختلال در ادامه عملیات اجرایی شود.
- چالشهای پروژه
- تغییرپذیری شرایط خاک در محل اجرای شمعها
- وجود مجاری نامنظم آب زیرزمینی در دیواره گمانه
- تفاوت شرایط اجرایی بین شمعهای خشک و شمعهای دارای آب
- حساسیت بالا نسبت به توقف عملیات حفاری در حین اجرا
- نیاز به هماهنگی دقیق بین حفاری، آمادهسازی، آرماتورگذاری و بتنریزی
- دستاوردهای پروژه
- اجرای ۱۵۰ شمع درجا در شرایط ژئوتکنیکی متغیر
- مدیریت همزمان شمعهای خشک و آبدار با روش اجرایی متناسب
- کنترل ریسک ناپایداری دیواره گمانه در زمان حفاری
- حفظ پیوستگی عملیات اجرایی برای جلوگیری از توقفهای پرریسک
